Speed to market : lancer plus vite sans sacrifier la qualité

Le speed to market désigne la rapidité avec laquelle une entreprise transforme une idée en offre disponible sur son marché. Il concerne tout le parcours, de la conception au lancement commercial, et pas seulement le développement. L’enjeu est de raccourcir ce délai pour générer des revenus et apprendre des clients plus tôt, sans livrer un produit insuffisamment fiable.
Du concept à la vente : ce que recouvre vraiment le speed to market
Une idée validée, un prototype fonctionnel et un produit commercialisable correspondent à trois étapes différentes. Le speed to market couvre les activités nécessaires pour passer de la première à la dernière : étude du besoin, conception, développement, essais, production éventuelle, distribution et préparation commerciale.
Un logiciel terminé mais impossible à acheter n’est donc pas réellement lancé. De même, un produit industriel annoncé mais indisponible faute de composants reste bloqué avant l’accès au marché. La vitesse se juge sur la disponibilité effective de l’offre, pas sur une annonce ou une démonstration.
Speed to market, time to market et go-to-market : trois repères
Les expressions speed to market et time to market sont souvent utilisées comme synonymes. Une distinction utile consiste à réserver la première à la capacité de lancer rapidement, et la seconde au délai mesuré entre un point de départ et une mise sur le marché. Cette distinction n’est toutefois pas universelle : chaque équipe doit préciser son vocabulaire.
Le go-to-market désigne, lui, la stratégie de commercialisation : clientèle ciblée, proposition de valeur, prix, canaux de vente et acquisition. Il contribue à la rapidité du lancement lorsqu’il est préparé en parallèle du produit, plutôt qu’après son développement.
Accélérer pour saisir une occasion, pas simplement pour arriver premier
Réduire le délai de mise sur le marché peut permettre de répondre à une demande avant qu’elle ne change ou qu’un concurrent ne s’installe. L’entreprise commence aussi plus tôt à recueillir des retours réels : usages, objections commerciales, difficultés d’adoption. Ces apprentissages permettent d’ajuster l’offre avec moins d’hypothèses.

Les bénéfices financiers restent conditionnels. Une commercialisation anticipée peut avancer les premières recettes et limiter les dépenses consacrées à des fonctions inutiles. Elle ne garantit ni la rentabilité ni la satisfaction client : un lancement précipité peut, au contraire, augmenter les retours, les corrections et la charge du support.
Définir le minimum acceptable avant de réduire le périmètre
Le bon arbitrage consiste à retirer ce qui peut attendre, pas ce qui protège le client. Une personnalisation avancée peut être reportée ; une exigence de sécurité, de conformité ou de fiabilité essentielle ne peut pas l’être. Le niveau de risque et le secteur déterminent donc la marge d’accélération possible.
Fixez un seuil de lancement explicite : quelles conditions rendent l’offre réellement utilisable, achetable et accompagnée ? Un parcours de paiement opérationnel, une notice compréhensible ou un support joignable peuvent peser davantage qu’une fonctionnalité supplémentaire. Ce seuil évite deux pièges symétriques : perfectionner indéfiniment le produit et ouvrir les ventes alors que le client ne peut pas encore en tirer la valeur promise.
Mesurer le délai et rendre visibles les temps d’attente
La mesure commence par une convention partagée. Choisissez un départ vérifiable, comme la validation du concept ou le démarrage du développement, puis une arrivée précise : première disponibilité commerciale sur un périmètre défini. Mélanger ces conventions rend les comparaisons trompeuses.
Délai de mise sur le marché = date de disponibilité commerciale − date de départ retenue. Utilisez toujours la même unité et distinguez les jours calendaires des jours ouvrés. Pour une expansion internationale, mesurez le délai propre à chaque pays plutôt qu’une date mondiale qui masquerait les écarts.

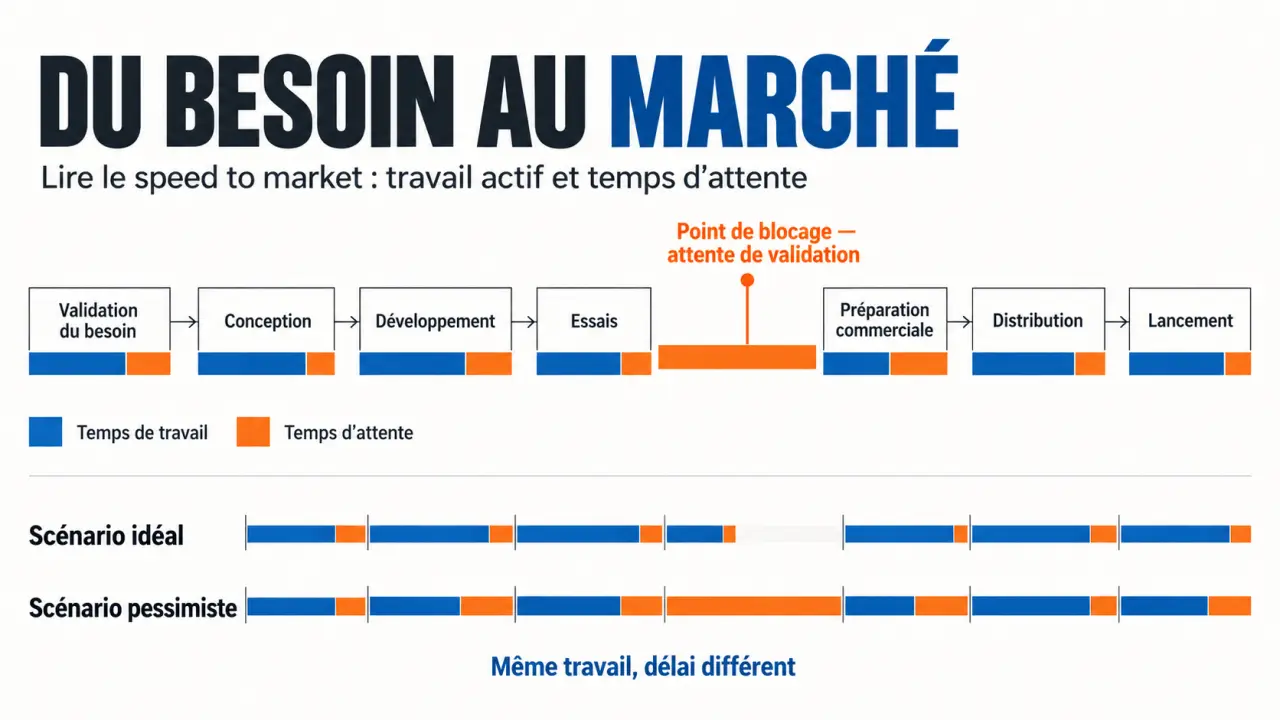

Décomposer le parcours pour trouver le vrai blocage
Découpez le cycle en étapes, attribuez un responsable à chacune et relevez les dates d’entrée et de sortie. Séparez ensuite le travail effectif des attentes : validation, transfert entre équipes, approvisionnement ou décision budgétaire. Une équipe peut développer rapidement tout en perdant beaucoup de temps entre deux interventions.
- Estimez un scénario idéal : les tâches s’enchaînent sans incident, avec les ressources prévues.
- Construisez un scénario pessimiste : intégrez les risques identifiés, comme un nouvel essai ou un retard fournisseur.
- Repérez les dépendances : certaines tâches peuvent avancer en parallèle ; d’autres conditionnent toute la suite.
- Comparez prévision et réalisation : documentez les causes d’écart pour améliorer le prochain lancement.
Ne comparez pas directement une évolution mineure de logiciel à un nouveau produit industriel. La complexité, les contraintes réglementaires et la maturité technique changent le délai nécessaire. Complétez l’indicateur de vitesse par les défauts après lancement, l’adoption et les coûts de correction pour éviter une optimisation purement apparente.
Réduire les frictions avant de demander aux équipes d’aller plus vite
Le premier levier est une roadmap resserrée sur le problème client prioritaire. Chaque ajout doit justifier sa présence dans la version de lancement. Un produit minimum viable, ou MVP, permet de tester une proposition de valeur avec un périmètre réduit, à condition de rester utilisable et suffisamment fiable.
Un chef de projet ou un responsable de lancement doit ensuite coordonner les dépendances entre produit, marketing, ventes, juridique et opérations. Son rôle consiste notamment à faire trancher les décisions bloquantes. Un calendrier partagé et des critères de validation explicites sont plus utiles qu’une multiplication des réunions.
Préparez en parallèle les éléments commerciaux : positionnement, prix, argumentaire, démonstration et accompagnement client. Côté opérations, examinez les délais fournisseurs, la disponibilité des composants et les possibilités de simplifier la chaîne d’approvisionnement. Externaliser une tâche peut accélérer le parcours si l’expertise manque en interne, mais les échanges, le contrôle qualité et l’intégration doivent entrer dans le calcul.
Quatre approches peuvent orienter les arbitrages. Elles constituent des priorités de pilotage, plutôt que des méthodes incompatibles.
| Approche | Priorité | Usage pertinent | Point de vigilance |
|---|---|---|---|
| Prévisible | Tenir une échéance fiable | Lancement lié à un salon ou à une saison | Conserver une marge pour les aléas |
| Rapide | Réduire le délai global | Occasion commerciale limitée dans le temps | Éviter les raccourcis coûteux |
| Flexible | Adapter le périmètre aux retours | Besoin client encore incertain | Prévenir les changements permanents de direction |
| Minimale | Tester une valeur essentielle | Validation d’une nouvelle offre | Ne pas confondre MVP et produit inachevé |
Adapter l’accélération au produit et au marché visé
Dans le logiciel, un déploiement limité permet de recueillir des retours avant une ouverture plus large. Dans l’industrie, les essais, l’outillage et les approvisionnements peuvent structurer le calendrier : anticiper ces dépendances devient alors plus utile que raccourcir uniquement la conception. Dans le commerce, une disponibilité réelle des stocks et une logistique prête conditionnent la promesse de lancement.
Pour entrer sur un marché international, un produit déjà développé ne supprime pas le travail de préparation. Langue, tarification, moyens de paiement, distribution, support et obligations locales doivent être examinés. Un lancement limité à un segment ou à une zone peut permettre de vérifier ces choix avant d’élargir la couverture.
La prochaine action utile consiste à cartographier un lancement récent, puis à identifier son principal temps d’attente. Corrigez ce blocage, définissez les critères de disponibilité commerciale et mesurez le cycle suivant. Un meilleur speed to market repose sur un parcours plus fluide et des décisions plus nettes, pas sur une urgence permanente imposée aux équipes.
